大家好
謝謝大家的熱情支持,Rindon 已進入模具生產階段,原本只存在圖面上的設計將逐步轉為實際產品,我們也非常期待。面對 Rindon 的開發生產,我們以謹慎的態度執行每一個生產環節,Rindon 的生產牽涉十多家廠商,每一位廠商都相當積極努力地支持,希望將 Rindon 順利地製作出來,目前生產環節中最關鍵的模具製作,在廠商大力的協助下,順利進行中,Rindon 的問世也正式向前邁出了一大步。
雖然如此,在這邊要跟大家說一聲抱歉,原定的出貨時間將會延期,下面詳細與大家說明:
一、為什麼會延後出貨?
Rindon 總共由超過60個零部件所組成,絕大部分零件都可以順利在今年12月底至明年1月間收到,但其中的關鍵零組件-變壓器-因IC原物料短缺,COVID-19 疫情及中國限電的影響,交期由原定的12月底延長至1月底,但又因適逢農曆新年假期,廠商最終在本月告知三月是他們覺得比較保險的交貨時間。
二、會延後多久?
由於變壓器在整個產品的組裝流程中,屬於前段組裝排序中的重要步驟,無法先將其他零件組裝,最後再放入變壓器。因此整體生產時程都將受到影響,從三月收到變壓器起算,約需兩個月的工期才能夠完成,因此 Rindon 的出貨時間將延至 2022 年 4 月,這段期間整個團隊都盡最大的努力與工廠溝通、交涉,雖已盡量將能先製作的零件完成,但最終仍然會影響到出貨時間,我們感到非常非常抱歉與自責。
三、對於品質,我們仍盡力做到最好
等待變壓器到貨的期間,我們會盡力將其他的部分做到更好,把塑膠件的射出調整到最完美的狀況,並反覆預演檢討組裝流程,讓產線可以做最完善的準備,對品質絕不妥協。除此之外我們所有的進度包含射出試模,產線組裝流程的設計與試組,皆會拍照與拍攝影片每月定期公告在FB Rindon粉絲頁面與嘖嘖計畫更新之中,並寄發電子信向大家隨時更新最真實的進度。

以下為此次期中報告的各部分進度:
模具與零件製作 : 進度50%

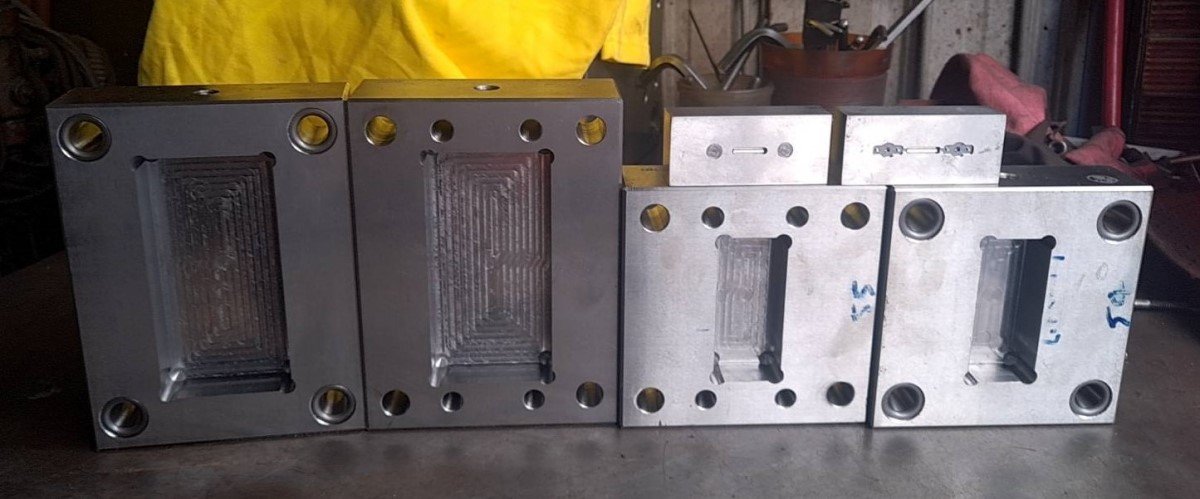

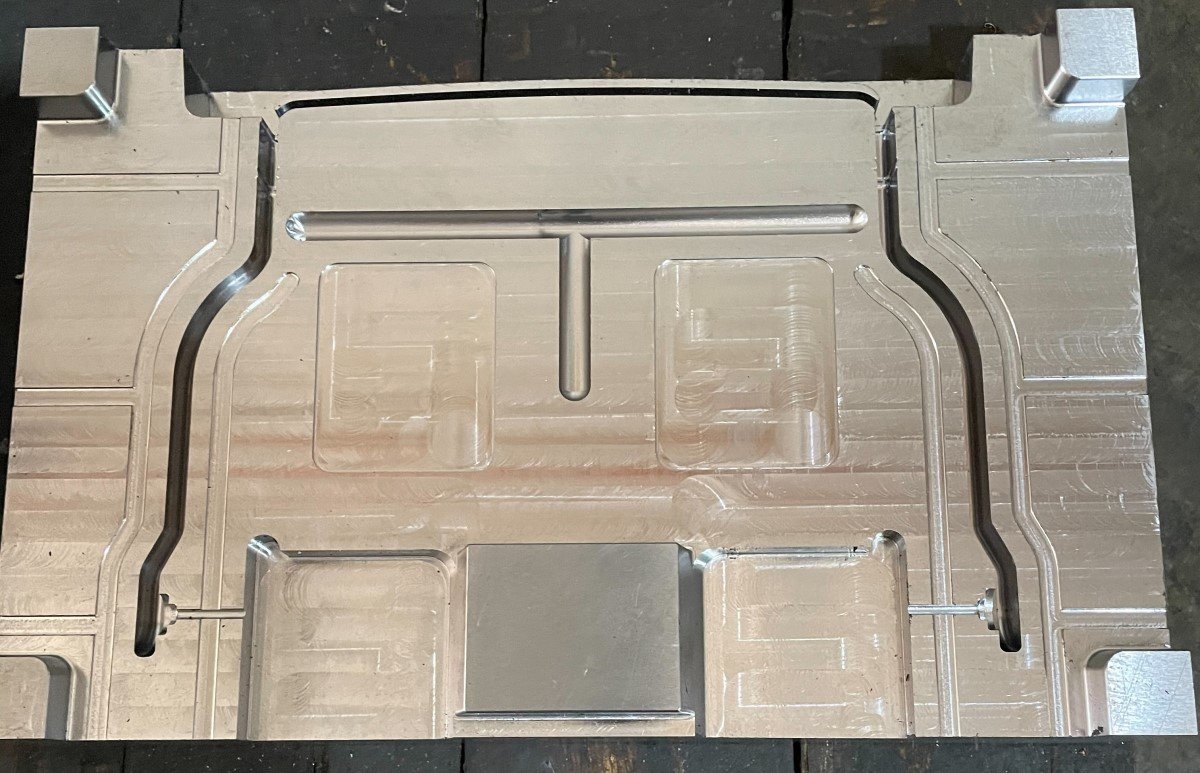

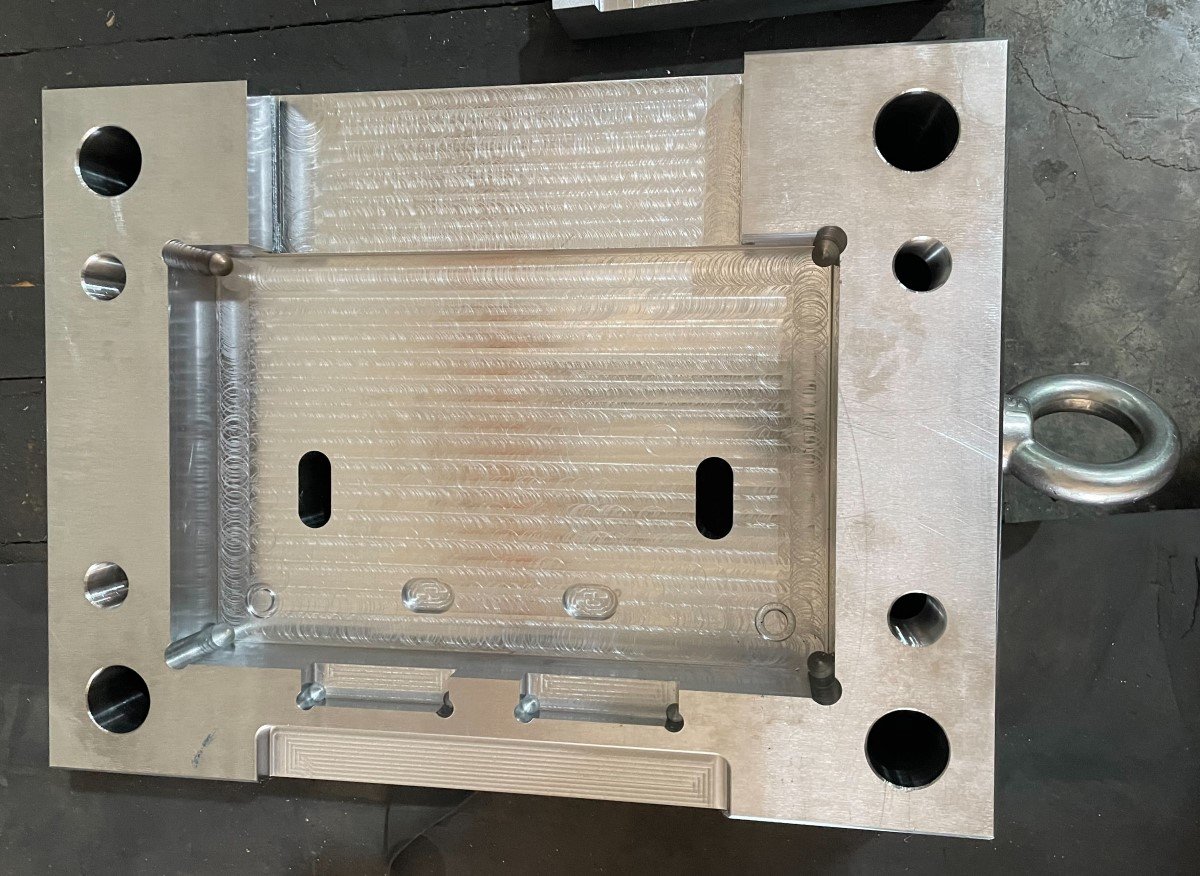

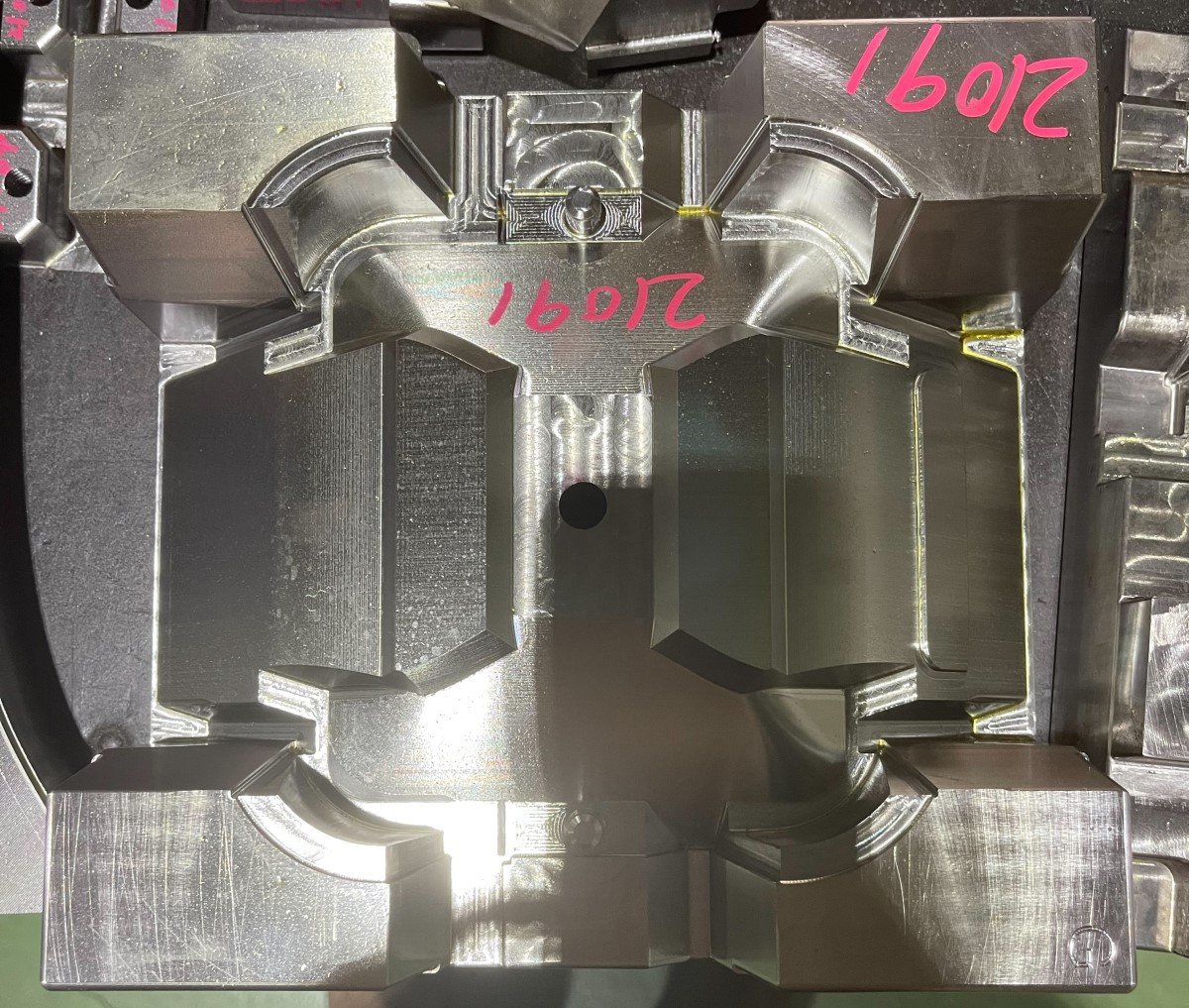

塑膠射出模具已完成模具拆圖,有六副模具已完成粗切銷加工(模具共有23副)
隔熱材模具已完成打樣,模具準備製作中
矽膠模具製作中
銅管彎折件已打樣試組裝
矽膠腳墊已打樣試組裝
零組件採購進度:80%
壓縮機已下定,預計年底到貨
風扇已下定,預計年底到貨
電源線已下定,預計明年一月初到貨
電路板第二版電路已完成
變壓器已下定,明年預計三月底到貨
組裝設備進度:80%
冷媒填充機已下定,預計年底到貨
其他組裝工具已續到貨

公開透明處理現況,值得等待,期許Rindon 冷凍廚餘桶,早日到來~
感謝您的支持與理解,我們非常感動,我們一定要讓Rindon變成真實,並把Rindon送出國 ! 我們會更加用力的堅持與加油的 !
謝謝公開告知,加油!值得等待
非常感謝您的理解,我們會持續更新所有進度細節的,感謝您的支持 : )
